生死时速:沃尔姆真空泵助力32℃高温下的生产保卫战
2022年夏季,华东某精细化工企业在溶剂回收工序遭遇生产瓶颈。其使用的液环罗茨机组在环境温度≥32℃时,真空度从设计值 -0.098MPa(G) 降至 -0.07~0.08MPa(G),导致下游罗茨泵无法启动,整条生产线被迫降负荷运行。企业生产经理王总表示:“去年 7-8 月,我们的周均产量仅 6 吨,产品含水量超标至 12%,客户投诉率同比上升 400%。”综合考虑客户对于节能增产的需求,沃尔姆真空制定方案将液环罗茨机组升级为螺杆罗茨机组,使得机组不再受夏季温度影响,能够全年高效工作。
三大核心痛点
1.产能瓶颈:高温季产量腰斩
• 原液环罗茨机组设计产能为 30 吨 / 周,但 2022年 7-8 月实际产量仅 6 吨 / 周, 产能利用率仅为20% ;
• 每台机组每天需启停 3 次,每次重启耗时 2.5 小时(含抽真空时间);
• 因真空不足导致的生产中断,造成订单交付 延迟率达 67% ,客户 索赔金额累计超 200 万元 。
2. 质量危机:含水量超标 80 倍
• 产品标准要求 含水量 ≤0.15%,但高温季实测值达 12%, 超出标准 80 倍 ;
• 水分残留导致产品纯度下降, 精馏工序能耗增加 42% ;
• 因质量问题产生的退货率占总销量的 18%, 客户投诉率同比上升 400% 。
3. 能耗黑洞:综合成本居高不下
• 液环泵单台功率75kW,罗茨泵7.5kW,合计 82.5kW,整套机组 实际运行效率却不足 50% ;
• 液环泵的冷却水与被抽气体接触,被污染,因此含有各种酸碱有机污染物,每个月需要对4吨水进行 污水处理 ,每年要花 8.6万元 ;
• 夏季需额外开启75kW 冷冻机组 ,电费整个季度增加将近 13万元 。
改造方案

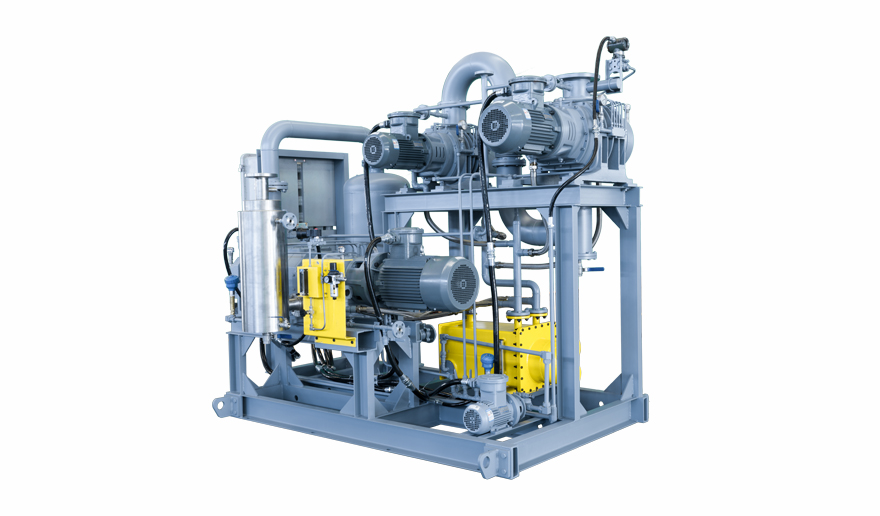

沃尔姆技术团队通过现场测试发现,液环泵工作液(自来水)在 38℃时汽化压力达 6610Pa,主罗茨泵吸排气压差达到10kPa,导致罗茨泵无法启动。综合考虑客户对于节能增产的需求,于是制定方案将液环罗茨机组升级为螺杆罗茨机组(DMY600罗茨泵 +DMY300罗茨泵+ ESDP900螺杆泵), 机组不再受夏季温度影响,能够全年高效工作 。

实施效果
改造前后数据对比如下 :
| 指标 | 原液环罗茨机组 | 沃尔姆螺杆罗茨机组 | 改造效果 |
|---|---|---|---|
| 名义抽气量(L /s) | 600 | 600 | — |
| 有效抽气量(L/s) | 250 | 600 | +140% |
| 稳定真空度(Pa) | 1200 | 400 | + 200% |
| 产量(吨/周 ) | 6 | 84 | +1300% |
| 产品含水量(%) | 12 | 0.14 | -99% |
| 机组总功率(kW) | 82.5 | 30 | -63% |
| 单台机组电费(元/年) | 604800 | 172800 | -71% |
| 单台机组污水处理费(元/年) | 86400 | 0 | -100% |
